防渗防腐防漏土工膜的施工工艺正确顺序:

  (1)清除铺设而上一切树根、杂草和尖石,保证铺设面平整,排除铺设工作范围内的积水。
  (2)铺一层厚度为lOmm的细砂,采用人下整平。
  (3)复合上工膜铺设顺序:
  铺设两布一膜,预留焊接边。
  在完成混凝土浇筑后,进行一布一膜的铺设C4)竖向焊缝与横向焊缝成十字相交时(十字形焊缝),在焊接莞二条缝前,先将1条焊缝外的多余边削去,将台阶修理成斜而并熔平,修整长度>12mm,以确保焊接质量和焊机顺利通过。
  (4)土工合成材料与基础及技持层之间压平贴紧,避免架空,清除气泡。
  (5)在箱涵有尖角处包一层宽10cm废土工布,以保护复合土工膜。
  在铺设过程中,作业人员不穿硬底鞋及带钉的鞋。不准直接在复合土工膜上放重物及车辆行驶。不在复合土工膜上敲打石料和一切可能引起土工合成材料损坏的施工作业。
  (7)为防止大风吹损,在铺设期间所有的复合土工膜均用沙袋压住,直至保护层施工完为止。当天铺设的复合土工膜在当天全部拼接完成。
  (8)在焊接时,采用双焊缝焊接。每条焊缝宽度lilmme避免漏焊、烫伤和折皱等缺陷。
  (9)在复合土工膜上施工垫层时,首先将复合土工膜固定,浇筑混凝土时,从复合土工膜的一端均匀向另一端浇筑,以防折折皱。
  (10)对施工过程中遭受损坏的复合土工膜,发现后立即进行修理。
  在修理前,将破坏部位下不符合要求的物料清除干净,补充填入合格称料,并予整平。对受损的复合土工膜,在破损部面外铺一层合格的土工膜,其各边长度大于破损部位lm以上,将两者进行焊接处理
  (11)浇筑混凝土时,采用泵车浇筑。混凝土泵泵口离混凝土浇筑面小于或等于0.3m,以防砸伤复合土工膜。
  (12)铺设侧墙复合土工膜时,预留百分1.5的余长,以防土方回填时被拉裂。

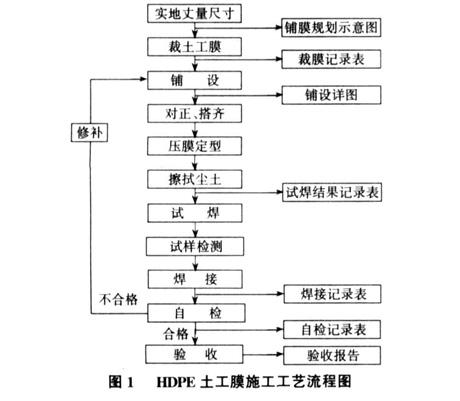

复合土工膜铺设流程图,防渗土工膜铺设流程图


复合土工膜铺设流程图,防渗土工膜铺设流程图
