砂肋软体排的用途及施工方案是什么?

  宏祥新材为你详细介绍砂肋软体排的用途与施工方案:

  砂肋软体排,本实用新型涉及用于堤坝、河岸、河床底部及滩面等防冲刷工程的软体排。本实用新型需要解决的技术问题是提供一种造价较低、整体性好、施工方便、防冲刷性能较好的软体排。本实用新型包括排布和砂肋压载,其特征是排布上土工织物为单一土工织物或复合土工织物,复合土工织物由两种土工织物针刺复合而成。排布上缝制均布排列的加筋带和砂肋套,砂肋套中穿入土工织物长管袋,长管袋中充填砂料形成砂肋。本实用新型适于防冲刷工程铺设使用。

砂肋软体排用途及施工方案

  金年会 金字招牌诚信至上股份有限公司 软体排施工方案

  一、依据:

  1、设计院提供的软体排施工设计图;

  2、现场实际情况;

  3、宏祥公司现有生产技术设备及施工经验。

  二、工程概况:

  举例说明某工程工程采用380g/m2高强度防老化针刺复合布(由230g/m2防老化机织长丝土工布+150g/m2无纺布针刺复合)制作成排布,进行铺设,确保风机平台底部均匀沉降、防止平台底部冲刷,确保工程质量。

  三、 施工方案

  本工程软体排按正常的铺排操作方法进行。 主要施工流程为:施工准备->软体排制作->软体排铺设->砂肋灌装。

  四、 施工准备

  1、 本工程所需的材料由有专业生产经验及能力的企业提供,所采用材料满足设计要求,确保材料质量符合工程要求;

  2、 根据工程需要,本着因地制宜的原则做好开工前各项准备工作;

  3、 开工前进行设备调试工作,确保机械设备的正常工作。

  五、软体排的制作工程

  1、 软体排形式采用质量为380g/m2的针刺复合布加缝宽为 50mm的加筋条,及150g/m2的编织布砂肋。

  2、 软体排材料采用230g/m2的防老化机织长丝土工布与 150g/m2的无纺土工布针刺复合然后缝制拼接而成,排体周围采用加筋条加筋,其尺寸依据工程实际情况而定。

  3、 加工时,砂肋为直径30cm圆筒编织布,每根长度为单块 排布的宽度,砂肋两头充砂口和出水口。

  4、 加筋带沿单块软体排的长度方向直接缝制在复合布上,加筋带间距为1m。缝制时每间隔1m用加筋条缝制一个Φ28cm的砂肋套,用来加固砂肋于软体排布之上。

  5、 单块排布采用缝制方法拼接,缝制后强度不小于原织物设计强度的70%,加筋带采用三道锦纶线可靠的缝制在软体排上。

  六、 软体排的铺设

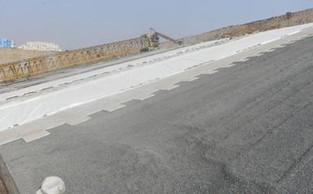

  1、 铺设之前首先清基,保证基底平整,然后将加工好的软体排布垂直于疏港路沿已设定区域铺设,铺设时用人工绷紧排布,使排布顺平无褶皱平铺于基底。

  2、 砂肋填充采用导杆式吸砂船往砂肋里面充灌,充灌时要配备人力踩踏砂肋,使砂流通畅,充灌砂肋从砂肋一侧开口处充灌,保证砂肋袋充盈率在80%左右方能扎紧袋口,充分保证砂肋能满足压载,保证软体排布正常工作。

  3、 排体与排体之间用48mm绳子链接加固,使其形成一个整 体。

  4、每块软体排布设好以后要及时检查是否平整,每根砂肋是 否满足充盈率,并满足设计压载,发现问题及时整改,以确保工程质量。

  七、 人员配备

  1、 取砂船作业人员:取砂工2人,机操工1人;铺排工10 人;充灌砂肋工3人。

  八、 设备配备

  导杆式吸砂船1条;泥浆泵4台;交通船1条。

  九、 工期安排

  4#台6天;5#台6天;6#台8天;7#台8天。 注:4#、5#水浅,每平台只需6天就可铺设完成;6#、7#由于水深,每个平台需用时8天才可铺设完成。

更多砂肋软体排的用途及施工方案是什么?土工材料产品的规格/型号/参数/用途/作用/检测/施工/厂家批发报价等详细信息请联系在线客服
